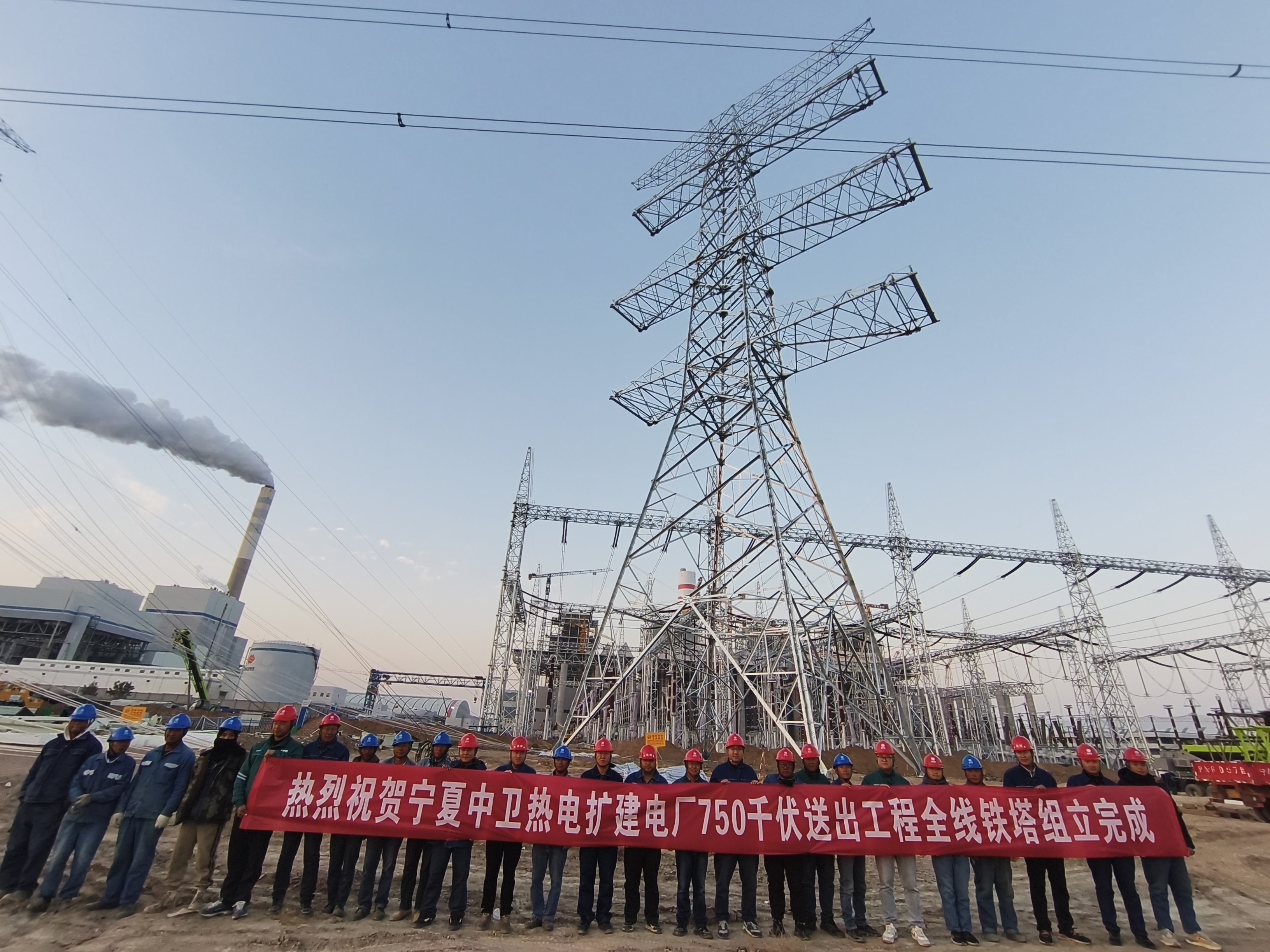

寧夏新聞網訊(記者 祁瀛濤)10月19日,由寧夏送變電公司承建的寧夏中衛擴建電廠750千伏送出工程順利完成J1鐵塔組立,標志著該工程全線鐵塔組立完成。

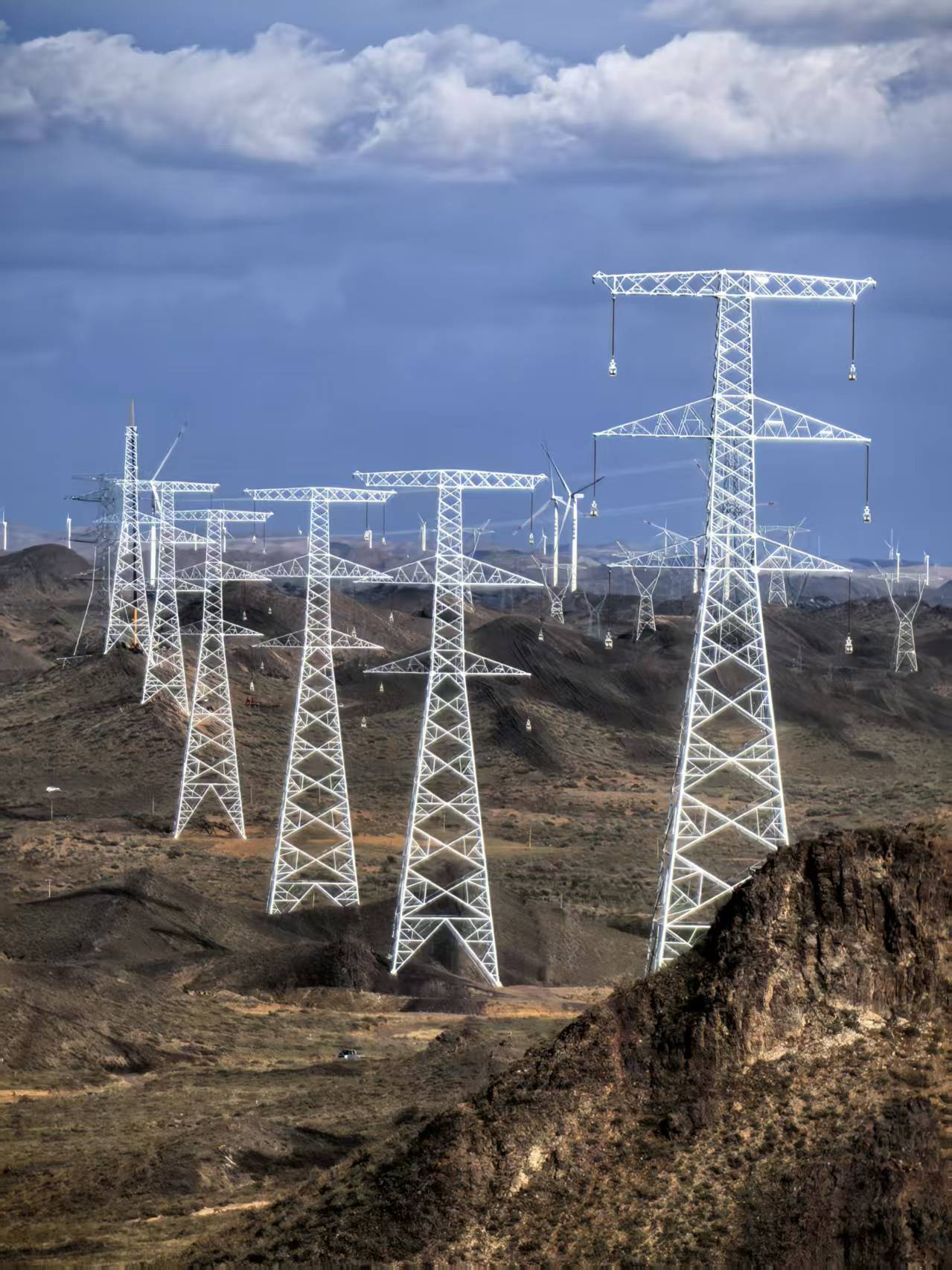

寧夏中衛熱電擴建電廠750千伏送出工程途經寧夏中衛沙坡頭區東園鎮、鎮羅鎮和中寧縣余丁鄉,起于沙坡頭區東園鎮在建中衛熱電擴建電廠750千伏出線架構,止于中寧縣余丁鄉中寧±800千伏換流站750千伏側進線構架,全長36.567公里,新建角鋼塔82基,其中雙回路直線塔56基,雙回路耐張塔26基。
